Cronograma de Gantt para obras [Guia Completo]

Última atualização: 02/10/2025 | 16 min. de leitura

O Cronograma de Gantt coloca sua obra inteira numa linha do tempo, você antecipa compras, sincroniza equipes e entrega no prazo com previsibilidade de caixa. Confira o passo a passo para montar o seu corretamente!

Por Marcel Ribeiro
Cronograma de GanttCronograma de Gantt

O que é o cronograma de Gantt em obras

O cronograma de Gantt é um jeito visual e muito intuitivo de organizar a sua obra. Em vez de uma lista solta de tarefas, você enxerga barras ao longo de uma linha do tempo

Cada barra representa uma atividade: quando começa, quando termina e do que ela depende para iniciar.

Esse formato facilita entender a sequência lógica — fundação, estrutura, alvenaria, instalações, acabamentos — e evita aquele efeito dominó de atrasos porque “uma coisa travou a outra”.

Outra vantagem do Gantt é transformar o planejamento em algo que todo mundo entende: engenheiro, mestre de obras, fornecedor e até o cliente.

Ao olhar o Gráfico de Gantt, a equipe vê rapidamente o que vem primeiro, o que pode andar junto e o que não pode atrasar de jeito nenhum. Isso cria alinhamento entre campo e escritório e reduz ruídos na comunicação.

No dia a dia, o Gantt também é uma ferramenta de acompanhamento. Você marca o que já foi feito, atualiza datas e identifica desvios em tempo hábil.

Em vez de descobrir no fim do mês que a alvenaria ficou para trás, você percebe na semana e consegue agir: realocar equipe, ajustar compras, renegociar entregas.

O Gantt não é um quadro bonito na parede; é um painel de controle da obra.

Por fim, por ser um padrão conhecido mundialmente, o cronograma de Gantt conversa bem com outros métodos de planejamento (CPM, EAP/WBS, Curva S) e com o cronograma físico-financeiro

Ou seja, você não só vê o prazo como também conecta custo e fluxo de caixa à execução, ganhando previsibilidade.

Por que usar o Cronograma de Gantt: benefícios na construção

Com Cronograma de Gantt você vai ter:

  • Clareza de prazos do início ao fim.
  • Coordenação de equipes e frentes de serviço (evita choque de atividades).
  • Gestão de compras e entregas: o Gantt indica quando o material deve chegar.
  • Caminho crítico (CPM) visível: o que atrasar ali atrasa a obra toda.
  • Integração físico-financeira: base para curva S e cronograma físico-financeiro.

Vamos falar sobre cada um deles:

Clareza de prazos

Com o Gantt você enxerga a obra do início ao fim, com marcos e datas realistas. Isso ajuda a definir expectativas com o cliente e organizar o trabalho das equipes.

Visualmente, fica claro o que precisa acontecer antes e quando cada etapa deve estar concluída.

Coordenação de equipes

O gráfico evita “choques de frente de serviço”. Exemplo clássico: começar gesso antes da elétrica ficar pronta.

No Gantt, essa dependência aparece na sua cara; se a elétrica está atrasada, o gesso automaticamente empurra.

Menos retrabalho, menos corre-corre, mais produtividade.

Gestão de compras

O cronograma vira um radar de suprimentos

Se a instalação de porcelanato está prevista para o dia 20, o material precisa chegar antes, o rejunte também, e por aí vai.

O Gantt te diz quando comprar, quanto e para que etapa, ajudando a evitar faltas e estoques exagerados.

Decisão rápida e integração físico-financeira

Ao destacar o caminho crítico (CPM), o Gantt mostra quais atividades definem o prazo final. Atrasou algo crítico, a obra toda sente.

Além disso, quando você conecta o Cronograma de Gantt ao Conograma físico-financeiro (Curva S), fica possível medir avanço e desembolsos juntos, melhorando controle de prazo e de caixa.

Passo a passo: como montar seu Cronograma de Gantt

1) Defina a EAP (WBS) da obra

Comece pela EAP (Estrutura Analítica do Projeto)

Pense nela como um “quebra-cabeça” que organiza a obra em macro-pacotes: Preparação do terreno, Fundação, Estrutura, Alvenaria, Instalações, Revestimentos, Pintura e Entrega.

Essa visão hierárquica evita que tarefas fiquem soltas e dificulte o controle.

Dentro de cada macro-pacote, detalhe as atividades. Por exemplo, em Fundação: escavação, formas, armação, concretagem, cura.

Quanto mais clara e objetiva a EAP, mais fácil será montar e manter o Gantt. Ela também facilita delegar responsabilidades: cada pacote pode ter um responsável e metas bem definidas.

Uma boa EAP ainda padroniza a comunicação. Quando você fala “Estrutura”, todos sabem o que está dentro e o que não está. Isso reflete no orçamento, nas compras e no RDO.

Com a EAP, o cronograma deixa de ser um arquivo difícil e passa a ser uma referência viva para todo o time.

Para obras repetitivas (casas padrão, lojas), vale salvar modelos de EAP. Assim, no próximo projeto, você parte de uma base validada e ganha velocidade no planejamento.

2) Crie tarefas, durações e dependências

Com a EAP em mãos, transforme cada item em tarefas com duração em dias úteis, responsável e recursos principais.

Duração muito longa atrapalha o controle; muito curta vira burocracia. Como regra prática, mire atividades entre 2 e 10 dias úteis: curtas o suficiente para enxergar progresso, longas o bastante para não gerar microgestão.

Defina as dependências. A mais comum é FS (finish-to-start): uma atividade só começa quando a anterior termina (ex.: Revestimento só após Instalações).

Em alguns casos, dá para usar SS (start-to-start) para atividades paralelas, FF (finish-to-finish) quando o término precisa coincidir, e SF (start-to-finish) em cenários especiais.

Adiantamentos e Defasagens refinam a lógica: “começar piso 2 dias após o contrapiso”.

Atribuir responsáveis e recursos (equipe, equipamentos, frentes) é essencial para a execução. Sem isso, o cronograma vira lista. Com isso, você tem dono, prioridade e capacidade para cada trecho do Gantt.

O resultado é um plano que realmente sai do papel.

Por fim, garanta que as tarefas tenham critérios de aceite simples (ex.: “alvenaria do pavimento 1 concluída com prumo verificado”). Isso evita discussões do tipo “faltava só um detalhezinho” e melhora sua medição

3) Calcule o caminho crítico (CPM) e folgas

Depois de ligar as dependências, o software calcula o CPM (Critical Path Method): a sequência de tarefas sem folga que determina a data final da obra.

Se alguma atividade do caminho crítico atrasa, o prazo final atrasa. Identificar esse encadeamento é metade do jogo para proteger o prazo.

As folgas (float) mostram o quanto uma tarefa pode escorregar sem afetar o todo.

Saber onde há folga permite reorganizar recursos sem pânico: se a equipe de alvenaria ficou parada, talvez você consiga puxar um serviço com folga para ocupar a turma naquele período e não perder produtividade.

Use o CPM para priorizar inspeções, compras e decisões. O foco diário da obra deve estar no que é crítico. Se existe risco de chuva afetar a concretagem crítica, já antecipe lonas, bombas, revisão de formas.

O cronograma vira um radar de riscos: você enxerga onde pequenas ações agora evitam grandes atrasos depois.

Recalcular o CPM após atualizações é saudável. À medida que a obra anda, o caminho crítico pode mudar, e você precisa ajustar a mira para continuar protegido.

4) Estabeleça a linha de base e publique

Com o plano validado, congele a linha de base. A linha de base é a fotografia oficial do cronograma aprovado.

A partir dela, toda atualização compara planejado vs. realizado, deixando claro o que saiu do trilho e por quê. Sem linha de base, você perde histórico e não consegue demonstrar evolução com transparência.

Publique o cronograma para todo o time: escritório, obra e fornecedores críticos.

Vale ter uma visão executiva (macro cronograma) e uma visão operacional (próximas três semanas).

Quando cada pessoa sabe o que precisa entregar e quando, a chance de surpresa cai muito.

Mantenha o controle de versões.

Se for preciso um replanejamento maior (mudança de escopo, condições climáticas atípicas, atrasos de terceiros), crie Linha de Base 2, documente as razões e siga com rastreabilidade. Isso protege a relação com o cliente e a saúde do projeto.

Por fim, integre a publicação com os demais processos: RDO, compras, medições. O cronograma precisa conversar com o restante da gestão para que o fluxo de informações seja único.

Cronograma de Gantt

Acompanhamento: atualização, curva S e indicadores

Progresso físico, financeiro e medição

Atualização não é só “pintar a barra”. Registre o % concluído de cada atividade, explique impedimentos (clima, material, equipe) e veja impactos nas dependências.

Esse ritual semanal (ou duas vezes por semana em obras intensas) mantém o cronograma vivo e confiável.

A medição nasce desses registros. Se a alvenaria avançou 40% no período, a medição deve refletir isso, com evidências (fotos, RDO, checklists).

Esse vínculo entre campo e cronograma é o que reduz divergências e dá segurança para faturar etapas.

Para enxergar a obra de cima, use a Curva S: a soma do avanço físico planejado versus o realizado por período.

A Curva S mostra rapidamente se você está adiantado, no ritmo ou atrasado. Se estiver atrasado, volte ao Gantt, ache as causas (normalmente no caminho crítico) e defina ações de correção.

Conectar tarefas a centros de custo cria o cronograma físico-financeiro

Assim, você prevê desembolsos, compara com o realizado e evita surpresas no caixa. Prazo e dinheiro passam a ser medidos juntos.

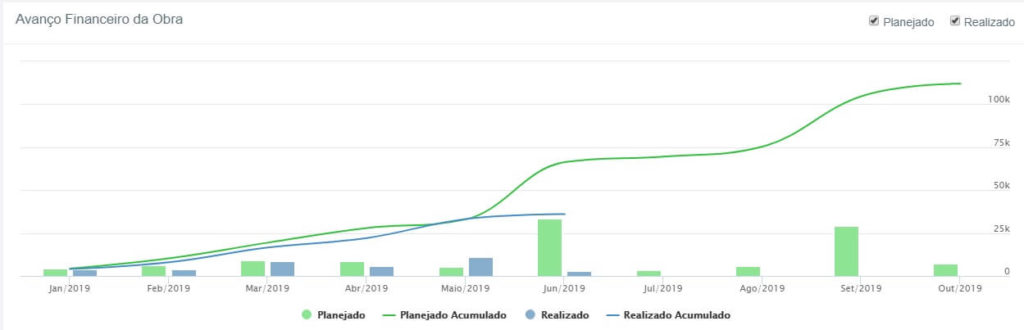

cronograma físico financeiro de obras
Curva S

SPI/CPI e replanejamento simples

Quer subir um degrau sem complicar?

Use SPI e CPI. O SPI (Schedule Performance Index) é, em linguagem simples, “o quanto entreguei em relação ao que planejei”: se o SPI é 1, você está no prazo; se é 0,9, está 10% atrás.

O CPI (Cost Performance Index) traduz a eficiência de custo: acima de 1, você está gastando menos do que o valor do trabalho entregue; abaixo de 1, gastando mais.

Esses índices se calculam a partir do Valor Planejado (PV), Valor Agregado (EV) e Custo Real (AC)

Não precisa virar um laboratório: um controle mensal já mostra tendência. O importante é interpretar: SPI baixo?

Foque em atividades do caminho crítico. CPI baixo? Revise produtividade, perdas, compras e escopo.

O replanejamento deve ser objetivo. Ajuste durações com base no ritmo real, reordene atividades se possível, avalie turnos extras por curto período para recuperar marcos, e garanta material no tempo certo.

Sempre documente as mudanças e, se forem grandes, gere uma nova linha de base.

Com o tempo, sua equipe ganha maturidade: registra melhor, prevê gargalos e trabalha de forma proativa. O cronograma deixa de ser “castigo” e vira aliado de produtividade.

Cronograma físico-financeiro e curva S (com mini-exemplo)

Conectar tarefas do Cronograma de Gantt Gantt a custos permite prever desembolsos por período e comparar com o realizado. A curva S mostra o acumulado planejado x real.

Mini-exemplo (mensal):

MêsPV – Planejado (R$)EV – Valor Agregado (R$)AC – Custo Real (R$)
Jan80.00070.00075.000
Fev160.000145.000150.000
Mar240.000215.000235.000
  • SPI (prazo) = EV / PV. Em mar: 215.000 / 240.000 = 0,90atraso.
  • CPI (custo) = EV / AC. Em mar: 215.000 / 235.000 = 0,91estouro de custo.

Leitura simples:

  • SPI < 1: estamos atrás do planejado → focar frentes no caminho crítico.
  • CPI < 1: gastando acima do valor agregado → revisar produtividade, compras e escopo.

Prática: gere a curva S somando EV/PV/AC por semana ou mês. Use isso no comitê de obra para decisões rápidas.

Boas práticas para evitar atrasos

Essas são algumas boas práticas ao se usar o Gantt para se evitar o atraso:

  • EAP clara e tarefas de 2–10 dias
  • Dependências definidas (FS/SS/FF/SF) e defasagens coerentes
  • linha de base publicada e rotinas de atualização
  • Previsão de 3 semanas no canteiro
  • Curva S mensal e leitura de SPI/CPI
  • Riscos mapeados e margens realistas
  • Compras casadas com o Gantt (pedido → entrega → execução)

Ritmo de atualização

Ritmo de atualização semanal em obras menores; duas vezes por semana em frentes intensas.

Sem atualização frequente, o cronograma perde aderência e decisões ficam baseadas em “achismos”.

Compras integradas

Cada tarefa crítica deve ter pedido, prazo de entrega e responsável amarrados ao Gantt.

A maioria dos atrasos práticos vem de material que não chegou na hora. Planejar compra é planejar prazo.

Margens realistas

Você deve incluir folgas para chuvas, aprovações e marcos que dependem de terceiros.

As Margens não são “folgas para relaxar”; é proteção contra variação esperada. Coloque onde o impacto de atraso é mais doloroso.

Confira algumas dicas para a gestão de risco das margens:

  • Clima (chuvas): inclua margens sazonais nas frentes externas.
  • Licenças/fornecimento: trate como tarefas-gate com defasagens coerentes.
  • Interfaces entre empreiteiros: explicite a entrega de responsabilidade (ex.: selagem antes de pintura).
  • Mão de obra crítica: planeje reforços temporários se SPI cair < 0,95 no caminho crítico.

Inspeções e comunicação

Agende vistorias antes de liberar a próxima frente.

 E trabalhe com uma previsão de 3 semanas exposto no canteiro (impresso ou TV).

Comunicação simples e visível reduz surpresas.

Gantt no Excel vs. software de gestão de obras

O Excel é ótimo para começar e entender a lógica.

Mas tem limitações para o Cronograma de Gantt: dependências manuais, controle de versões difícil, pouca rastreabilidade de linha de base e nenhuma integração nativa com orçamento, compras e medições

Em equipes maiores, manter tudo atualizado vira um trabalho enorme.

Um software de gestão de obras automatiza o que mais consome tempo: dependências, reprogramações, linha de base, Curva S, relatórios e integração com financeiro e compras.

Na prática, você ganha agilidade e qualidade de informação — e diminui retrabalho.

Outro ponto é a colaboração. No Excel, duas pessoas editando ao mesmo tempo é dor de cabeça. No software, você tem usuários, perfis de acesso, histórico de alterações e publicação para campo e escritório com um clique.

A obra fica mais orquestrada.

Se estiver migrando, comece importando sua EAP e as tarefas principais.

Valide a lógica, publique a linha de base e, nas primeiras semanas, rode os dois em paralelo. Quando o time sentir confiança, encerre a planilha e fique só com o sistema.

Exemplo de Cronograma de Gantt (obra residencial simplificada)

Vamos a um exemplo enxuto para uma casa padrão.

EAP → tarefas (duração em dias úteis, dependência):

  1. Mobilização (3)
  2. Terraplenagem (5) – FS→ Fundação
  3. Fundação (10) – CPM
  4. Estrutura (15) – CPM
  5. Alvenaria (12) – FS após Estrutura
  6. Instalações elétricas/hidráulicas (10) – SS com Alvenaria (Defasagem 2d)
  7. Revestimentos (12) – FS após Instalações
  8. Pintura (7)
  9. Acabamentos e limpeza (5)
  10. Entrega e checklist (2)

Mobilização e canteiro (3 dias) preparam o terreno e a logística.

Em seguida, Terraplenagem (5 dias) — com dependência FS para Fundação (10 dias), que geralmente entra no caminho crítico porque define começo de quase tudo. Depois vem Estrutura (15 dias), também crítica, pois sustenta as etapas seguintes.

Na sequência, Alvenaria (12 dias) vem FS após Estrutura. Instalações elétricas e hidráulicas (10 dias) podem rodar em SS com alvenaria, usando um defasagens de 2 dias para permitir que as primeiras fiadas consolidem. Isso encurta o prazo sem comprometer a qualidade.

Com infraestrutura pronta, entram Revestimentos (12 dias) (FS após Instalações), depois Pintura (7 dias), Acabamentos e limpeza (5 dias) e, por fim, Entrega/Checklist (2 dias)

Esse encadeamento já deixa visível um CPM provável: Fundação → Estrutura → Revestimentos → Acabamentos → Entrega.

A linha de base nasce dessas durações. Semanalmente, marque % concluído, registre impedimentos e recalcule o caminho crítico

Se o SPI começar a cair, ataque primeiro as atividades críticas. Essa disciplina simples evita que pequenos desvios virem grandes atrasos.

Cronograma de Gantt no Mais Controle

Se você quer menos planilha e mais obra, o Mais Controle te ajuda a montar o cronograma de Gantt com dependências, linha de base e replanejamento sem dor de cabeça.

Planeje, gerencie e acompanhe sua obra com links entre as atividades, replanejamento automático, identificação de tarefas críticas e exportação para diversos formatos.

Você conecta o cronograma ao orçamento, gera Curva S e acompanha o cronograma físico-financeiro com poucos cliques.

Imagem da planilha de Orçado x Realizado

O sistema integra compras, medições e RDO, então o que acontece no campo alimenta seu cronograma e seu financeiro em tempo real.

Isso dá previsibilidade de prazo e caixa, e facilita a vida do engenheiro e do gestor.

Quer ver na prática?

Agende uma demonstração clicando no link abaixo e teste em uma obra real.

Assim você compara com a sua rotina atual e sente o ganho de organização e produtividade.

FAQ

1) Por onde começo meu cronograma de Gantt?

Comece pela EAP. Liste as macro-etapas, quebre em atividades entre 2 e 10 dias úteis, defina dependências claras e publique a linha de base

Sem EAP, o cronograma vira uma lista confusa; com EAP, tudo se encaixa e você ganha controle real.

2) Gantt é a mesma coisa que CPM?

Não.

O Gantt é a representação visual das tarefas no tempo (barras). O CPM é o método que identifica a sequência crítica sem folga e calcula folgas nas demais.

Eles se complementam: o CPM diz onde focar, o Gantt mostra quando e como executar.

3) Qual a frequência ideal de atualização?

No mínimo semanal. Em obras mais dinâmicas, duas vezes por semana

Atualizar é registrar avanço, impedimentos e impactos nas dependências.

Essa cadência mantém o cronograma confiável e dá base para decisões rápidas.

4) Como lido com atrasos?

Recalcule o CPM, priorize as tarefas críticas, ajuste durações e ordem quando possível, avalie turnos extras por curto período e garanta materiais na data.

Documente mudanças e, se forem grandes, crie uma nova linha de base para manter transparência.

5) Dá para fazer Gantt no Excel?
Dá, e é uma boa porta de entrada.

Mas, para integrar com orçamento, compras, medições e Curva S, um software de gestão de obras poupa tempo, reduz erros e melhora a colaboração.

O ganho aparece na prática, nas primeiras semanas de uso.
